Prometeste 26 pontos no início do sprint. Entregaste 61. Na review, aplausos. A equipa superou-se.

Ou nem por isso. Depende de uma coisa que o número sozinho não te diz.

Committed vs delivered é das métricas mais honestas que existem, e quase ninguém a lê como deve ser. A leitura instintiva é simples: entregar acima do comprometido é bom, entregar abaixo é mau. E é aqui que a conversa fica pobre, porque a mesma imagem conta duas histórias opostas.

Primeira história, a falha de compromisso. A equipa comprometeu-se ao máximo da capacidade no início, e a meio do sprint entrou trabalho novo sem critério, empurrado por stakeholders ou por falta de foco. O sprint fecha muito acima do comprometido, sim, mas porque o compromisso inicial não valia nada e o âmbito andou ao sabor do vento. Aqui, entregar acima não é heroísmo, é sinal de planeamento fraco e imprevisível.

Segunda história, a estratégia. A equipa compromete-se de propósito a 80 por cento da capacidade, para deixar folga para o imprevisto. Se o sprint corre bem e não há surpresas, puxa mais trabalho de um backlog já priorizado. Aqui, entregar acima é exatamente o plano a funcionar. Protege a previsibilidade, respeita o imprevisível, e ainda aproveita a boa maré. Isto não é falhar o compromisso, é geri-lo com maturidade.

O Jira mostra comprometido e entregue. Mas mistura no comprometido o que entrou a meio, e esconde a intenção por trás.

E é aqui que quase toda a gente se perde, porque olha só para a altura das barras. O que separa a falha da estratégia não está no tamanho do salto, está na intenção e na consistência. A folga foi deixada de propósito? O trabalho extra foi puxado pela equipa a partir de prioridades, ou empurrado por fora a meio do sprint? O padrão repete-se de forma estável, ou salta de forma caótica?

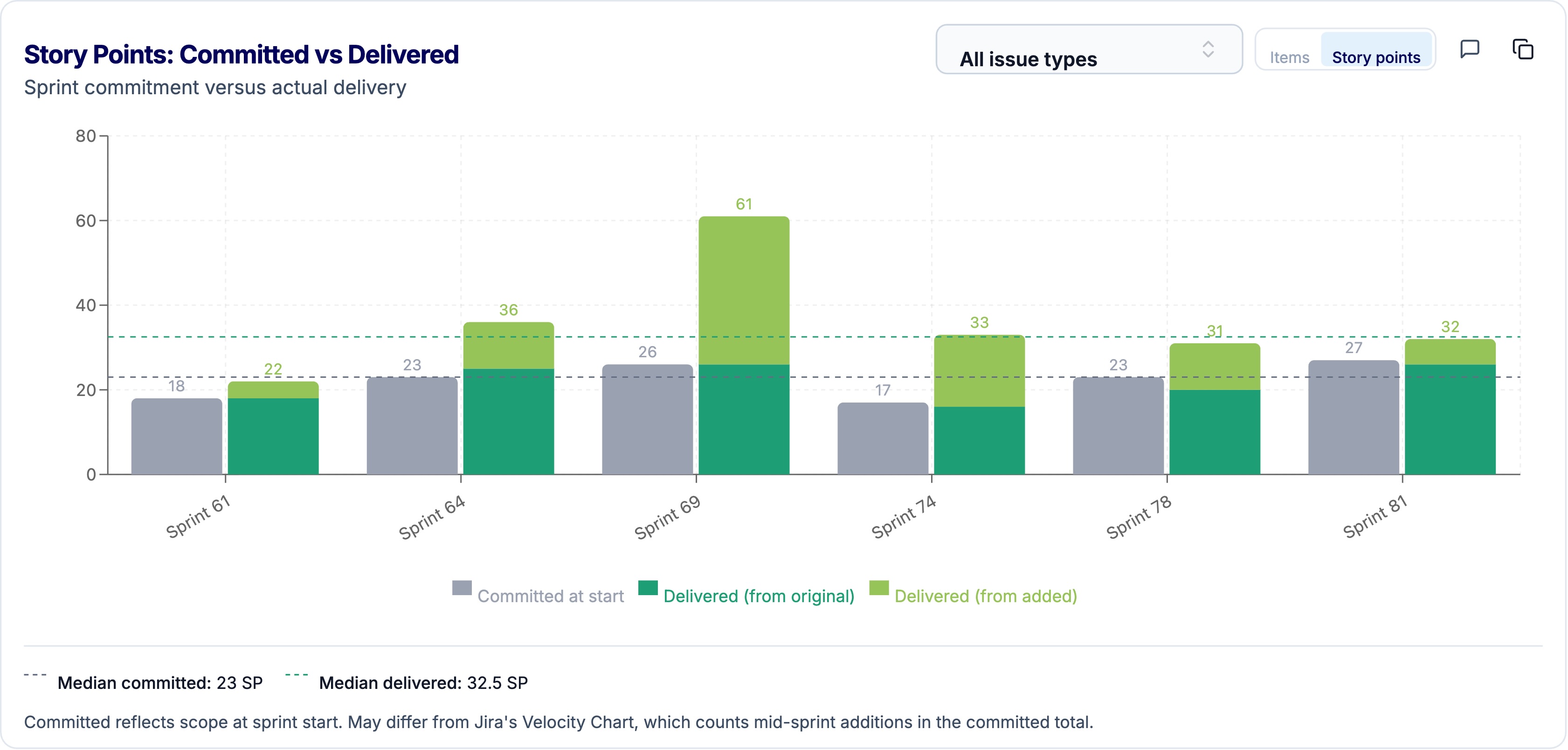

O mesmo sprint, com o comprometido real e o que foi puxado a meio, separados. É isto que te deixa ter a conversa certa.

O Pulse lê o âmbito no arranque e separa o que foi entregue em duas partes. O que veio do compromisso original, e o que veio de trabalho puxado depois. Não te diz se estás no caso da falha ou no da estratégia, dá-te os números para tu próprio decidires. Se aquela fatia verde clara é folga bem gerida ou caos disfarçado, quem responde és tu, com o contexto da tua equipa.

Olha para as duas medianas. Comprometido 23, entregue 32.5. Essa distância não é um veredicto, é uma pergunta. Numa equipa madura, ela existe porque foi desenhada. Numa equipa em apuros, existe porque ninguém a controla. O gráfico é o mesmo, a maturidade é que muda.

De que adianta discutir se entregaste acima ou abaixo, se ninguém pergunta porquê? De que adianta bater o compromisso se não sabes se foi plano ou sorte? De que adianta a métrica se paras na primeira leitura?

Business Agility não é entregar mais nem entregar exatamente o prometido. É saber explicar a distância entre os dois. Uma equipa madura conhece a sua folga, sabe se ela foi deixada de propósito, e usa-a com intenção.

Para o teu próximo sprint fica a pergunta: a distância entre o teu comprometido e o teu entregue é descuido, ou é desenho?

Queres ver o teu comprometido real e o que é puxado a meio, separados, para teres essa conversa com dados? O Business Agility Pulse mostra isto num relance, a partir do teu Jira. Conhece em businessagilitypulse.com
